16. Juni 2021

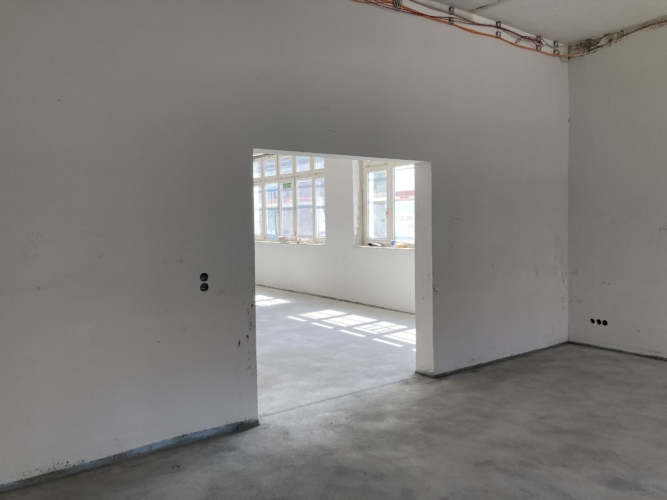

Im Altbau ist viel passiert. Die Wände sind nun fertiggeputzt und gespachtelt. Der Estrich wurde verlegt und das Aufmaß für Fenster und Türen ist erfolgt. Die Trockenbauwände sind zu 80 Prozent fertiggestellt. Außerdem erfolgte die TGA-Rohinstallation (wie Leitungen und Sanitärblöcke). Die Heizkörper wurden geliefert und eingebaut.
